HEEL Umbau

von Marc Fleig
10. April 2005Umbau der bestehenden 20kV-Übergabestation von 2x 630kVA auf 2x 1250kVA Umspannleistung.

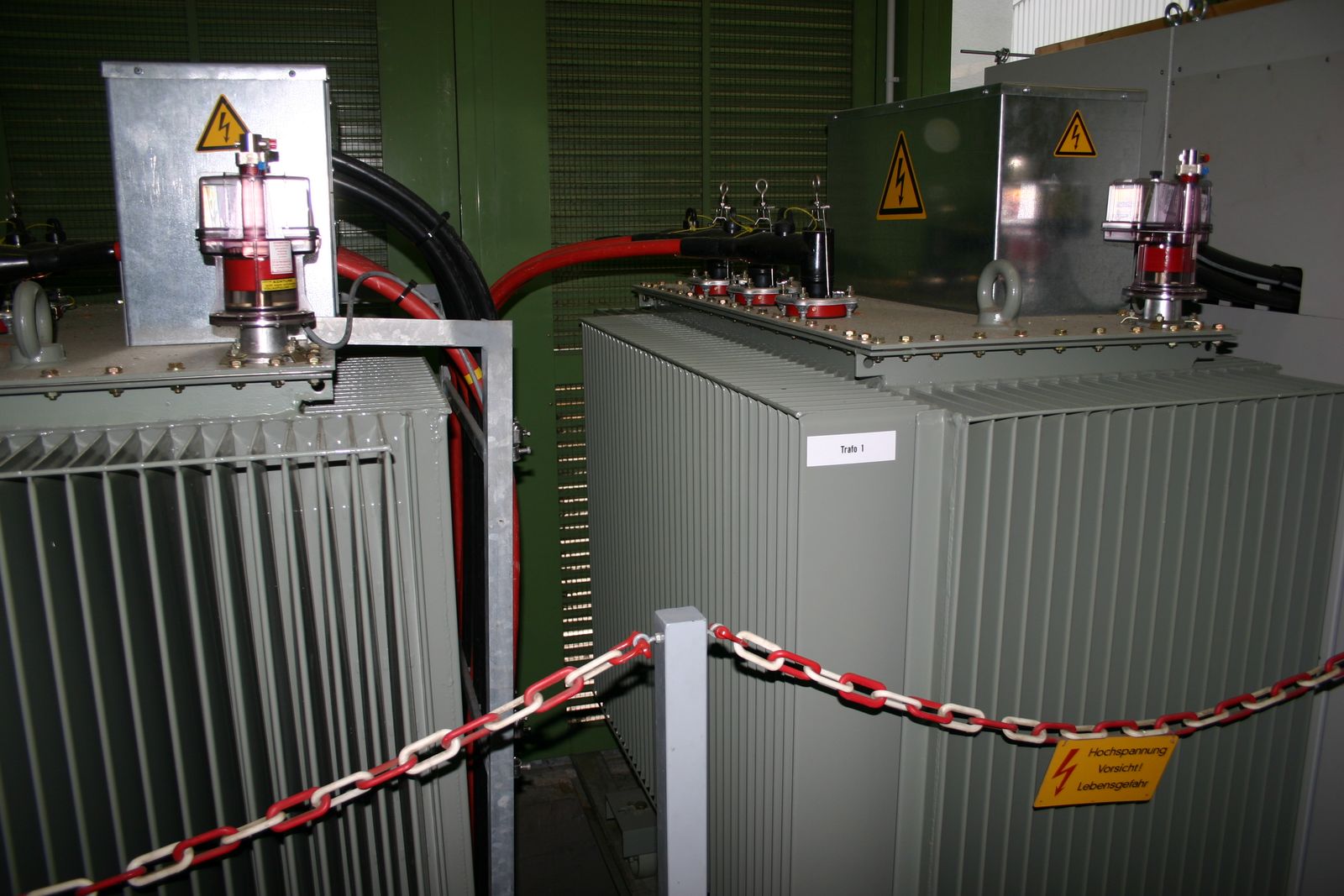

Es musste an einem Tag die komplette vorhandene Übergabeschaltanlage abgebaut werden, zwei Drehstromtransformatoren mit jeweils 1250kVA, eine komplette 20kV-Übergabeschaltanlage in SF6-Technik und die komplette Niederspannungshauptverteilung montiert und angeschlossen werden.
Während der Abschaltung der regulären Versorgung mussten Reinräume, Dauerversuche in Labors und EDV über Notstromaggregate versorgt werden.
Kategorien: Schaltanlagenbau
